Ирганайская ГЭС (Дагестан)
Ирганайская ГЭС входит в каскад станций на реке Аварское Койсу, являясь его второй (нижней) ступенью. Вторая по мощности гидроэлектростанция в Дагестане (после Чиркейской) и на Северном Кавказе в целом.
История станции начинается в 1970 году, когда была утверждена «Схема использования рек Андийского и Аварского Койсу», первоочередным объектом которой была как раз и намечена Ирганайская ГЭС. После чего начали проектирование станции, с установленной мощностью 800 МВт.
Строительство началось в 1977 году в совершенно не освоенной местности с почти нулевой транспортной доступностью. Поэтому получился очень большой подготовительный этап, который растянулся аж на 10 лет — только в 1987 году приступили к возведению основных сооружений станции. За счет сметы станции был построен Гимринский автодорожный тоннель длиной 4303 м (самый протяженный в России в своем классе); стоит отметить, что вариант доставки грузов на стройку водным транспортом по Чиркейскому водохранилищу был дешевле, но строительство тоннеля имело большой сопутствующий социально-экономический эффект для всего Дагестана. В воспоминаниях встречал, что первоначально этот тоннель задумывался однополосным с реверсивным движением, мол расчетный трафик там такой, что еще долго две полосы не будут нужны. Но на обсуждении проекта был сделан выбор в сторону двухполосного варианта. Аргументом послужило высказывание одного инженера, который давно работал в Дагестане на строительстве Чиркейской и Миатлинской станциях. Мол вы хотите построить четырехкилометровый однополосный тоннель. Вы думаете местные будут смотреть на светофоры на въезде? Все поедут сразу. И вот представьте, как они будут с оружием и ножами выяснять очередность проезда где-нибудь в центре тоннеля. После этого весомого аргумента решили строить двухполосный тоннель. Который, кстати, после пуска был сразу востребован в большом объеме. А его история строительства заслуживает отдельного материала, конечно.
В 1992 году была перекрыта река Аврское Койсу, но из-за тяжелой финансовой ситуации в стране стройка велась вялотекущими темпами, плюс было недовольство местными жителями размерами компенсаций за затапливаемые земли. В итоге проект станции разделили на две очереди. Первый гидроагрегат Ирганайской ГЭС был пущен 30 декабря 1998 года, второй — 10 декабря 2001 года. Таким образом завершилось строительство первой очереди станции. А от второй в итоге отказались, поскольку ее возведение практически не увеличивает выработку, а механизм окупаемости дополнительной маневренной мощности отсутствует.

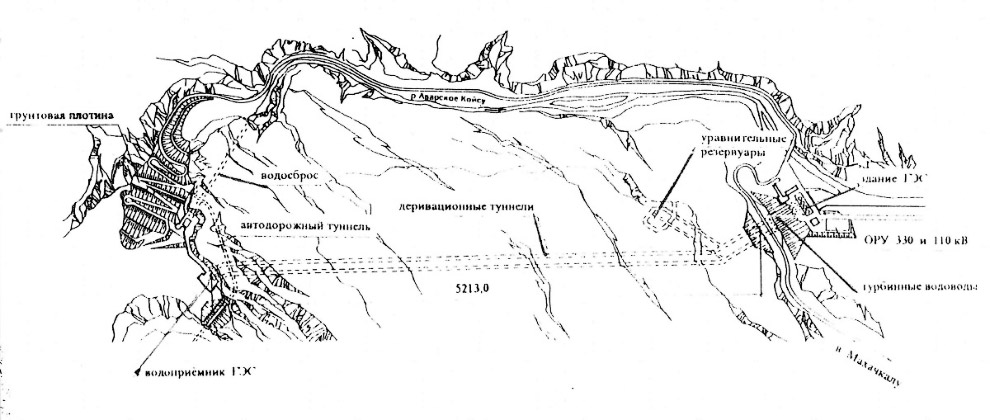

Схема станции. Как видно плотина и водозабор расположены далеко от самой станции.

Панорама площадки станции

Отводящий канал длиной 1300 м. Мост сооружен недавно в целях безопасности — чтобы исключить проезд и проход посторонних через площадку станции:

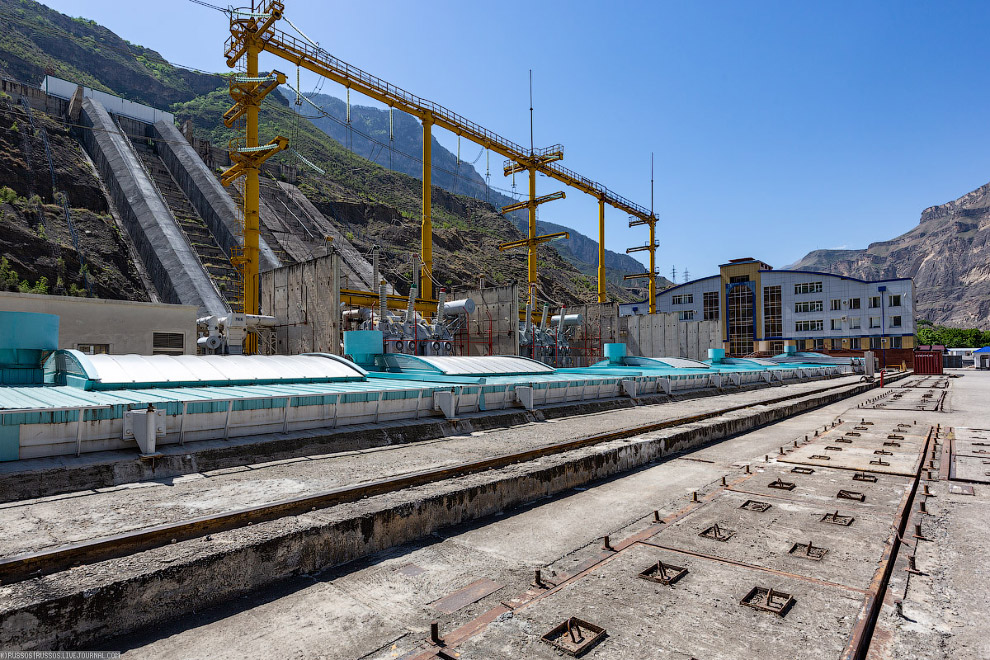

Фотография сделана с крыши машинного зала. Слева видны сталежелезобетонные турбинные водоводы. Слева двухниточные открытые водоводы длиной 190 м и диаметром 5 м каждый. Справа площадка для строительства еще двух ниток второй очереди. Сверху, на площадке смонтирована развилка на две нитки, открытая часть водовода длиной 32 метра и однониточный подземный водовод длиной 230 метров. Далее уже идет деривационный тоннель длиной 5213 м и диаметром 7,5 м, пропускной способностью 270 м3/с.
Выдача мощности Ирганайской ГЭС осуществляется по двум линиям электропередачи — ВЛ 330 кВ Ирганайская ГЭС — Махачкала и ВЛ 110 кВ Ирганайская ГЭС — Ирганай ГПП.

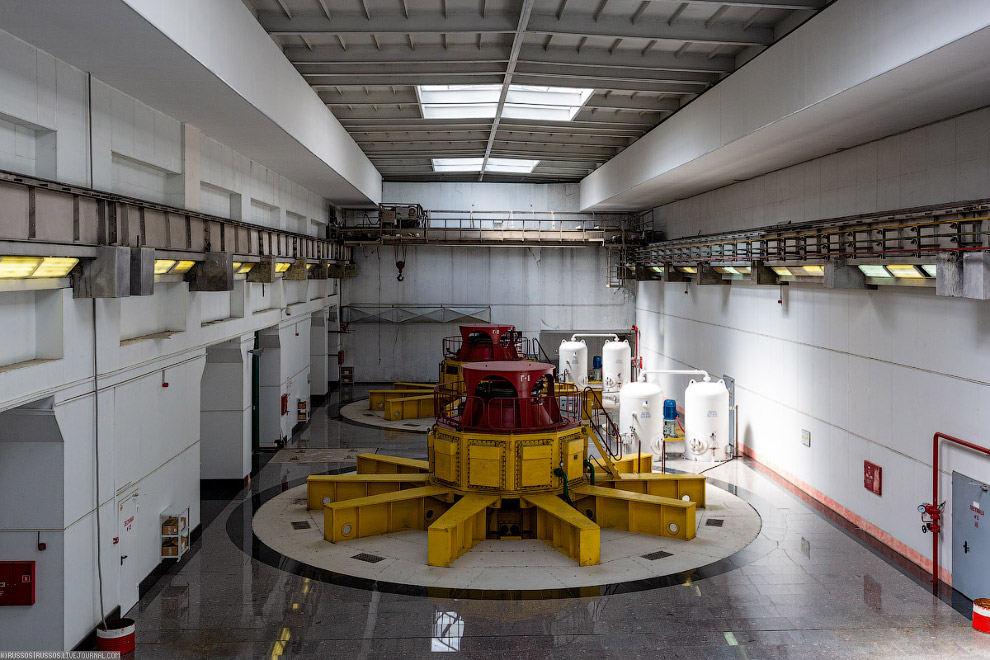

В здании Ирганайской ГЭС установлены два вертикальных гидроагрегата мощностью по 200 МВт, с радиально-осевыми турбинами, работающими при расчётном напоре 168 м. Гидротурбины изготовлены предприятием «Турбоатом» и оборудованы встроенным кольцевым затвором.

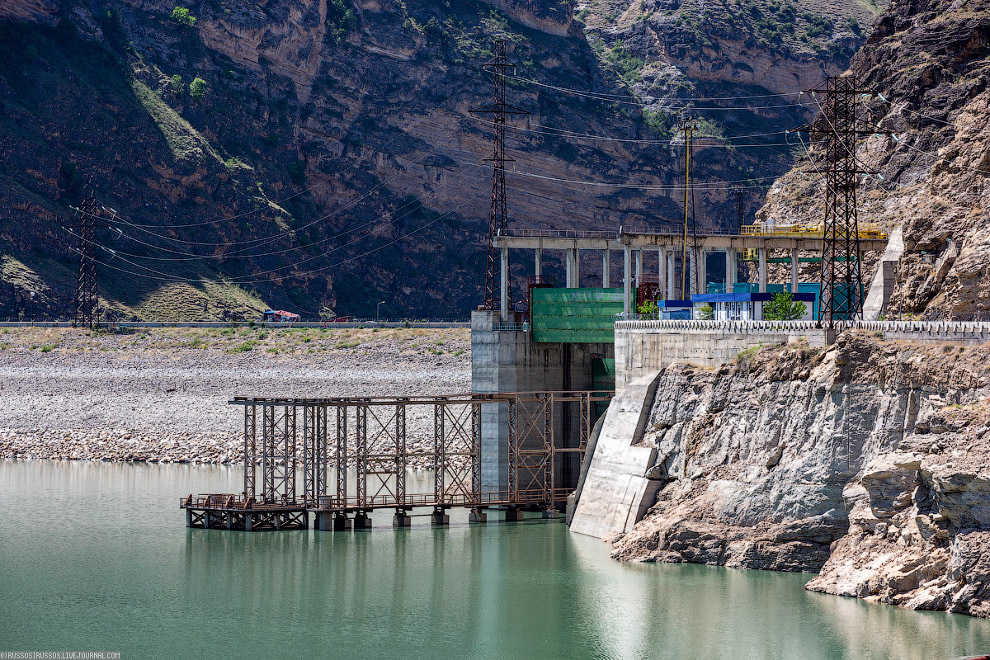

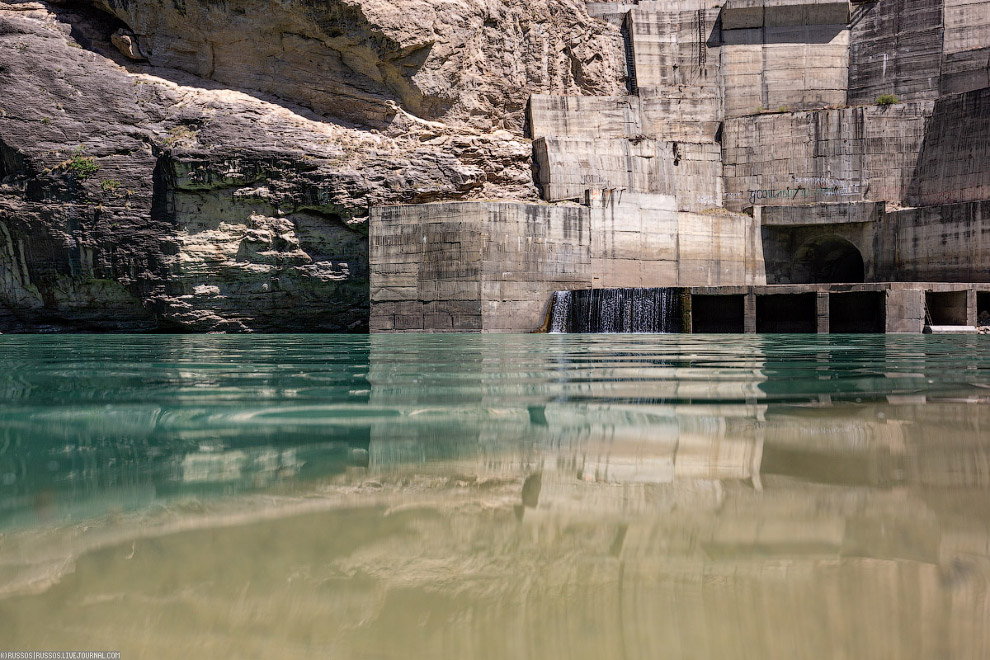

Окончание эксплуатационного тоннельного водосброса, совмещённого со строительным водосбросом.
Из водосброса вытекает санитарный пропуск, чтобы не пересыхало русло реки между плотиной и станцией.

Напорные сооружения ГЭС образуют Ирганайское водохранилище.
Площадь водохранилища при нормальном подпорном уровне 18 км2, длина 21 км. Полная и полезная ёмкость водохранилища составляет 601 и 371 млн м3 соответственно, что позволяет осуществлять сезонное регулирование стока.

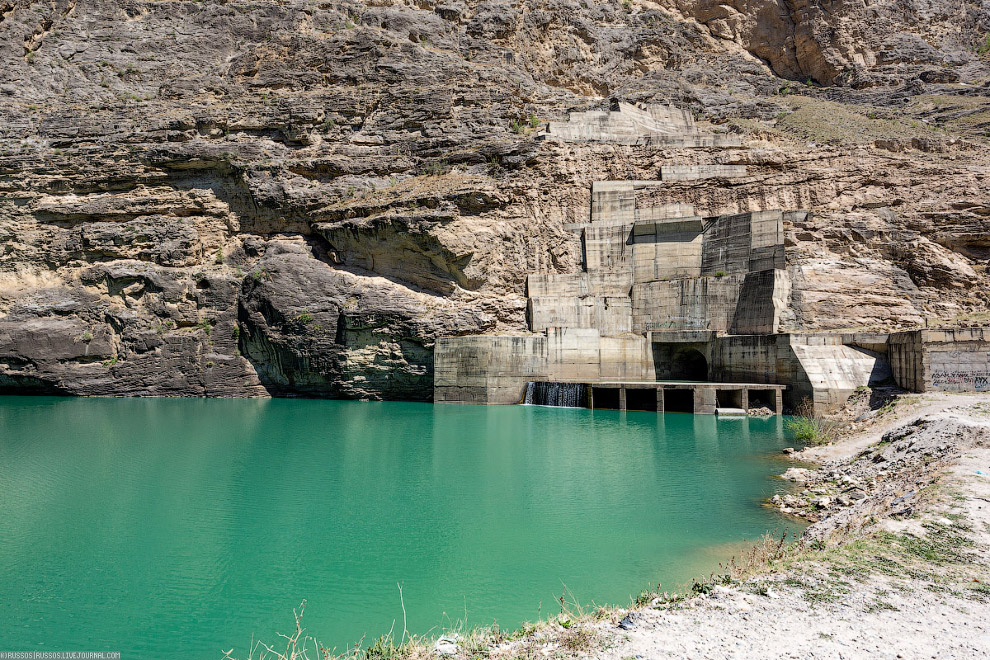

На заднем плане водосброс, на переднем — водоприемник.

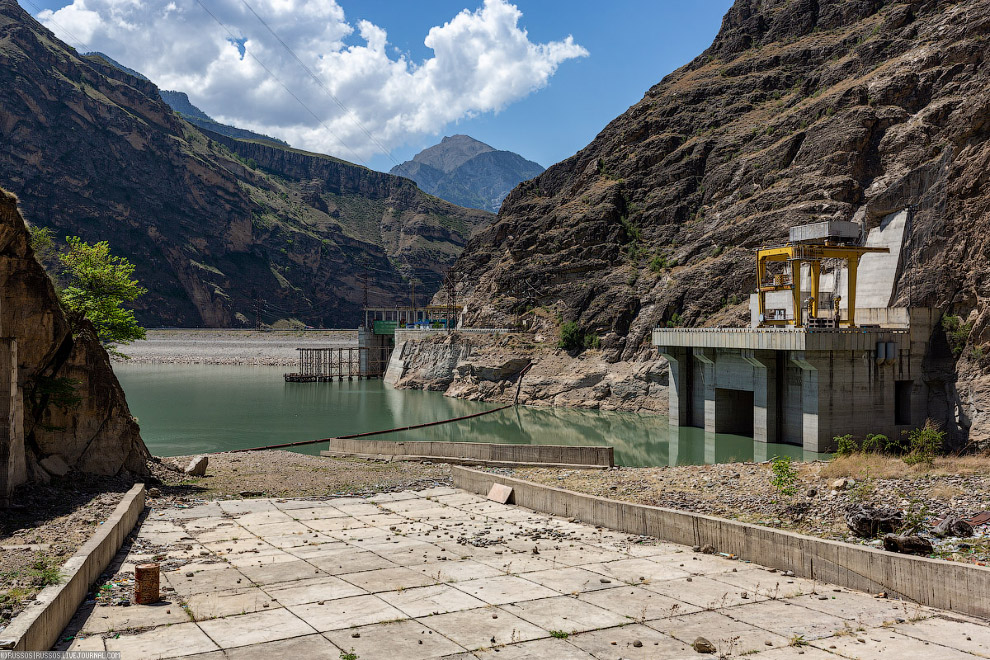

Эксплуатационный водосброс Ирганайской ГЭС. После зимы вода спущена. В Дагестане водохранилища набирают воду весной за счет таяния снега и летом, в основном, за счет осадков . А зимой срабатывают накопленную воду.
